Renaturation du groupe scolaire Pierre et Marie Curie
Renaturer les cours des écoles, c’est faire revenir la nature et la verdure dans des endroits où le bitume est souvent prédominant.
La renaturation du groupe scolaire Pierre et Marie Curie permettra de rendre les cours plus vertes, plus adaptées au changement climatique (fraîcheur), plus propices à l’épanouissement des enfants. Elle permettra également de créer des lieux destinés à l’apprentissage en extérieur, par l’observation de la nature (verger / biodiversité) ou par des espaces favorisant le lien et conçus pour la classe dehors.
Les cours des écoles Pierre et Marie Curie seront en travaux toute la fin d’année. Ces travaux poursuivront plusieurs objectifs dont notamment la renaturation des cours et leur décloisonnement et la sécurisation des portes et portails.
Améliorer l’entrée des écoles
Simplifier et uniformiser l’entrée des écoles en créant un parvis agréable, lisible et sûre (contrôle d’accès et commande à distances des portes et portails).
Jardins – forêts
- Transformer l’îlot de chaleur en îlot de fraîcheur, notamment grâce à la création de lieux d’ombrage.
- Créer un sol fertile, ombragé et vivant, grâce à des plantations arborées. Ces lieux de nature joueront également un rôle pédagogique (classe dehors).
- Favoriser l’infiltration des eaux pluviales.
Favoriser le lien entre les écoles
Décloisonner les cours et mutualiser les espaces pour faciliter les échanges entre la maternelle et l’élémentaire.
Et aussi…
+ 300 m² d’espaces engazonnés
+ 37 arbres plantés dont 9 fruitiers
2 espaces « classe dehors » créés
Du mobilier et des jeux s’intégrant dans l’environnement : tipis, pergolas, cheminements ludiques, cabanes, gradins en bois…

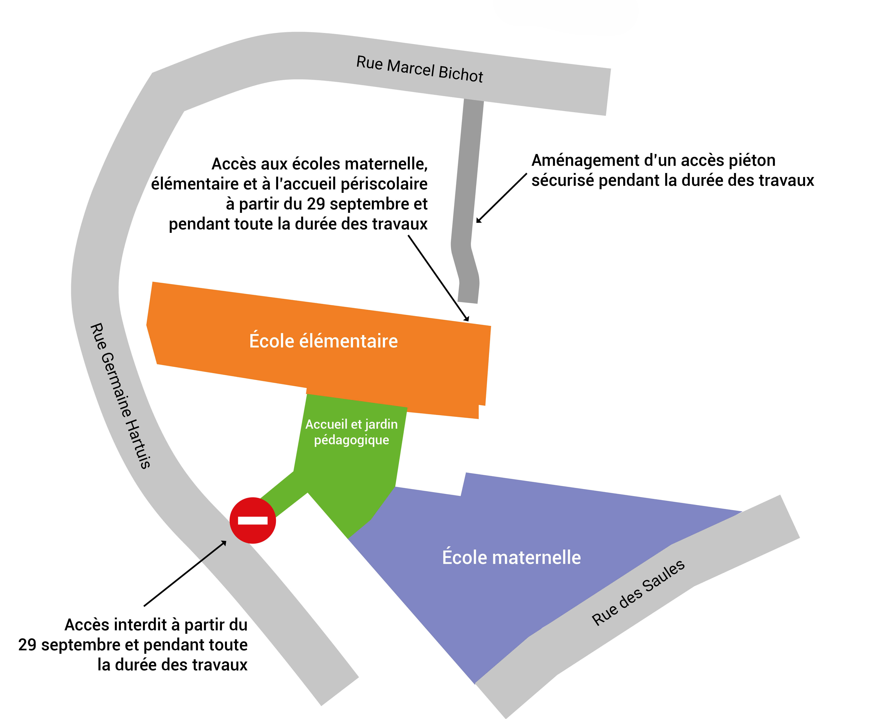

Durée et phasage des travaux
- Phase 1 : à partir du 29 septembre
- École élémentaire : démolition,terrassement et réseaux
- Phase 2 : octobre – novembre 2025
- École élémentaire : mise en place des revêtements, plantations et mobiliers
- École maternelle : démolition, terrassement et réseaux
- Phase 3 : novembre – décembre 2025
- École maternelle : mise en place des revêtements, plantations et mobiliers
- Accueil et espaces communs : démolition, terrassement et réseaux
- Phase 4 : janvier 2026
- Accueil et espaces communs : mise en place des revêtements, plantations et mobiliers. Mise en place de l’accès sécurisé
Coût de l’opération : 384 277 €, avec le soutien de la CAF de Maine-et-Loire
